Progress report of civil construction work on Oct.18
  2008.10.19 315

10月18日,土建工程方面的進展情況如下(點擊圖片可以放大):

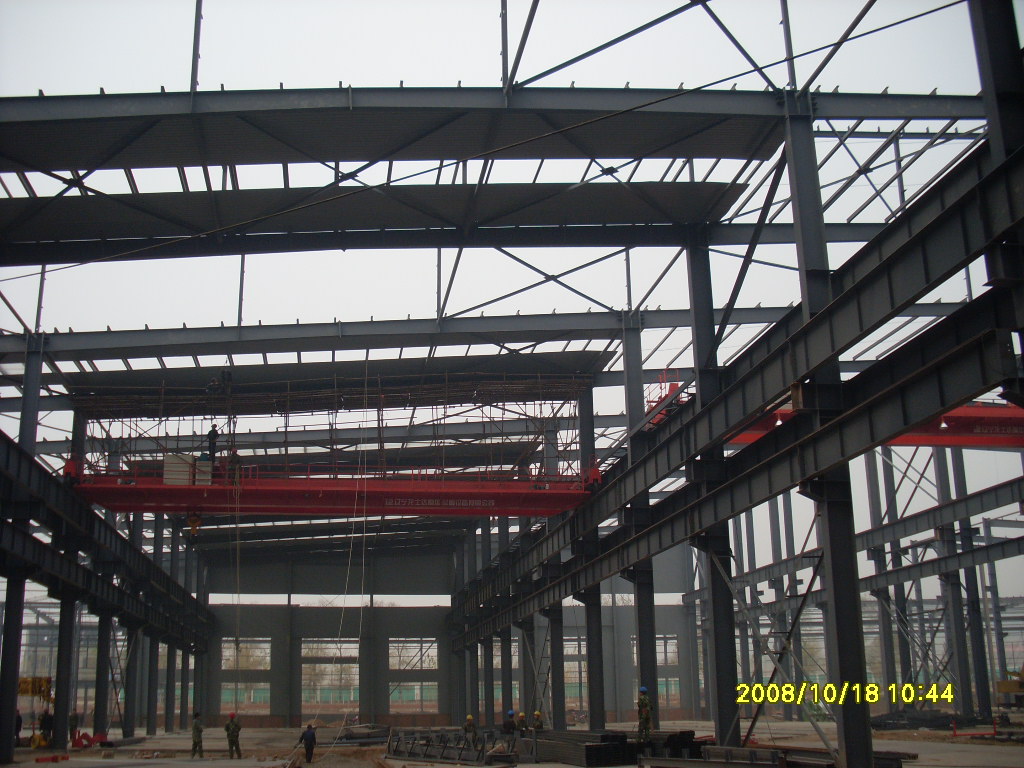

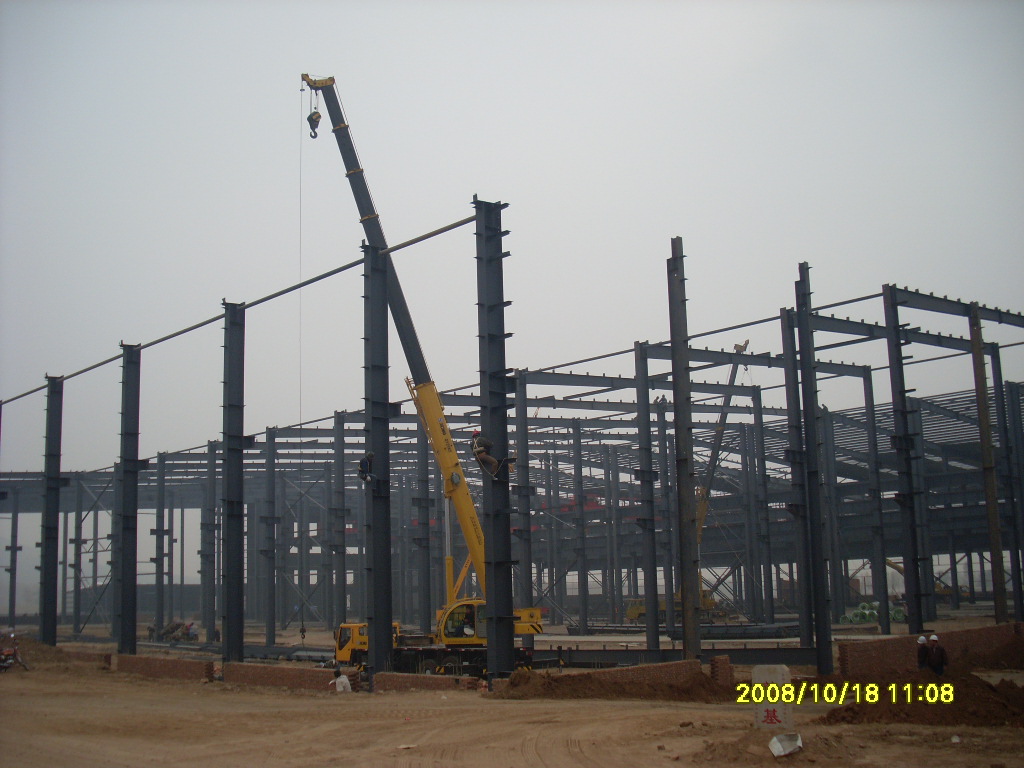

1、主廠房鋼結構立柱於17日晚全部安裝完成,但還有部分沒有校正;彩板進度已經加快;行車已經吊裝了8台。

鋼結構立柱:

鋼結構彩板:

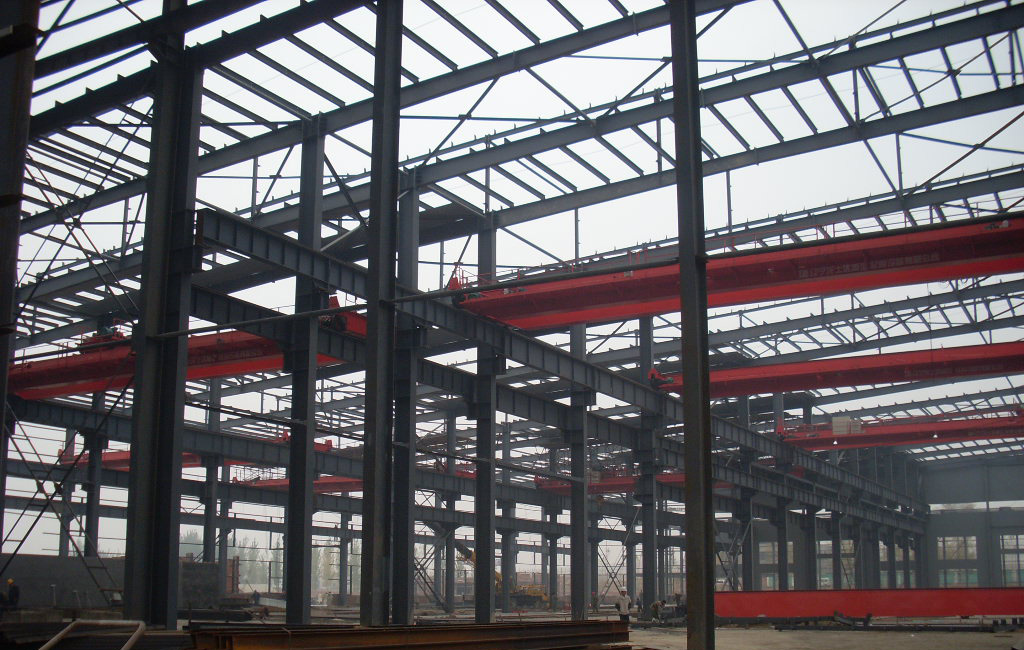

行車:

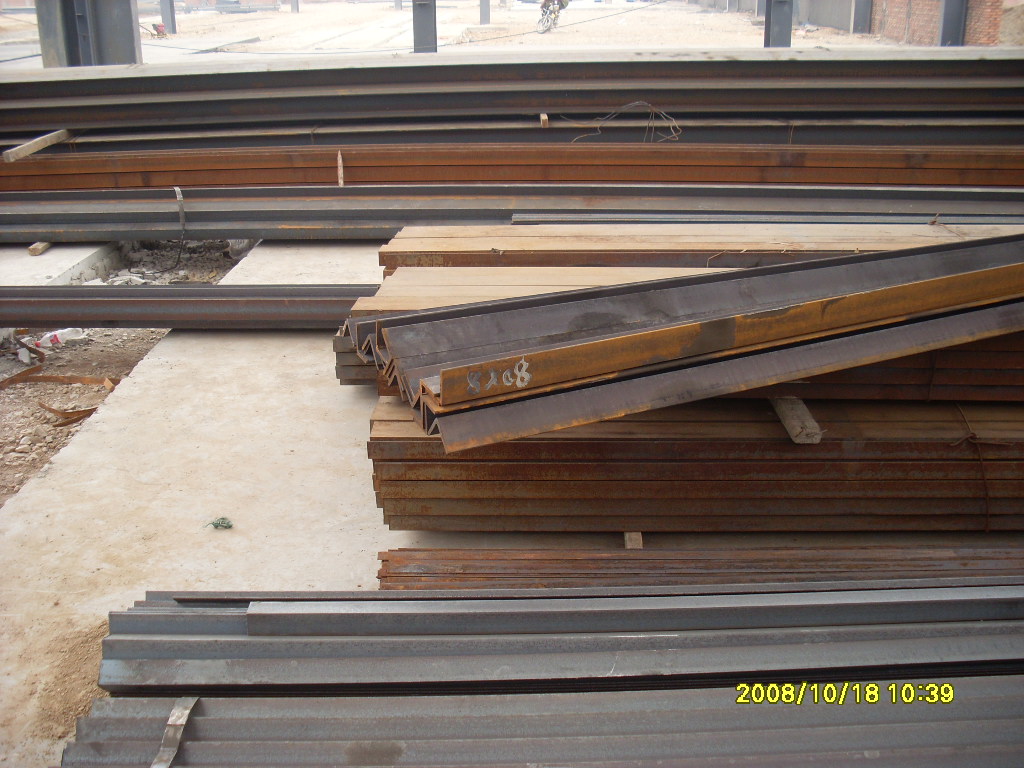

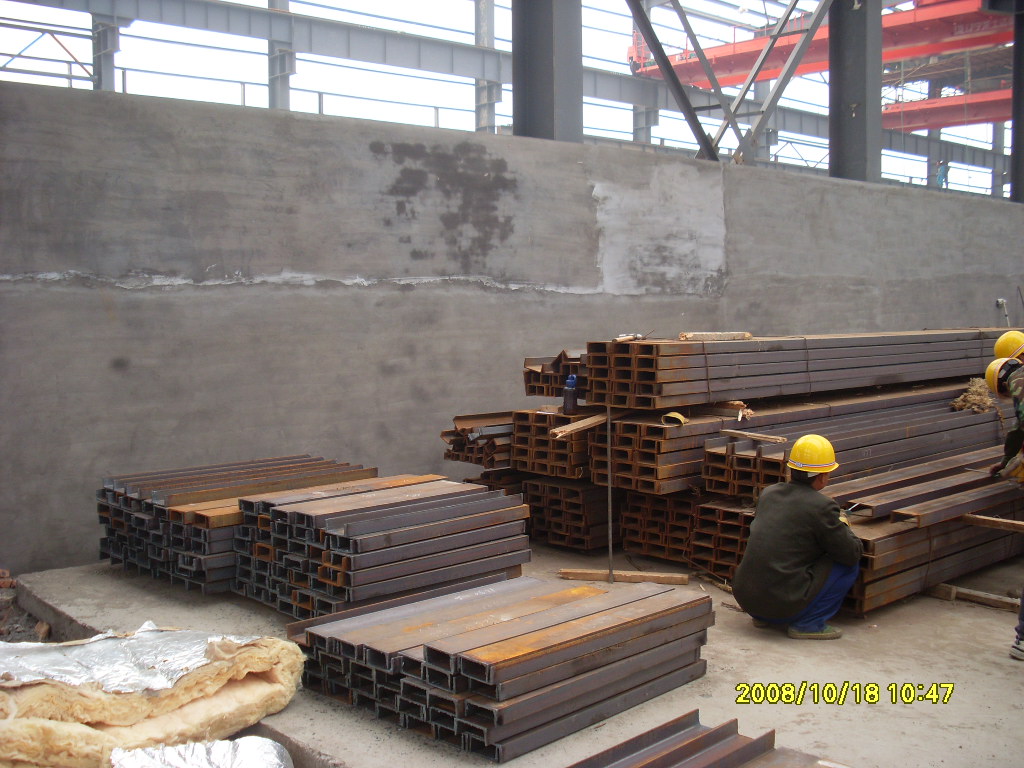

2、砂線部分所需鋼材已運抵一部分,安裝人員正在進行加工。

部分鋼材:

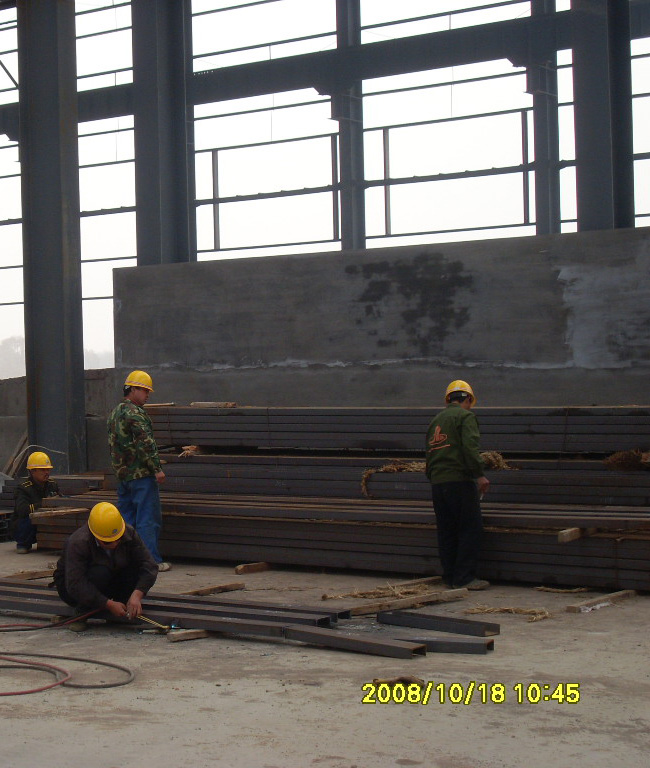

正在加工:

加工後的材料:

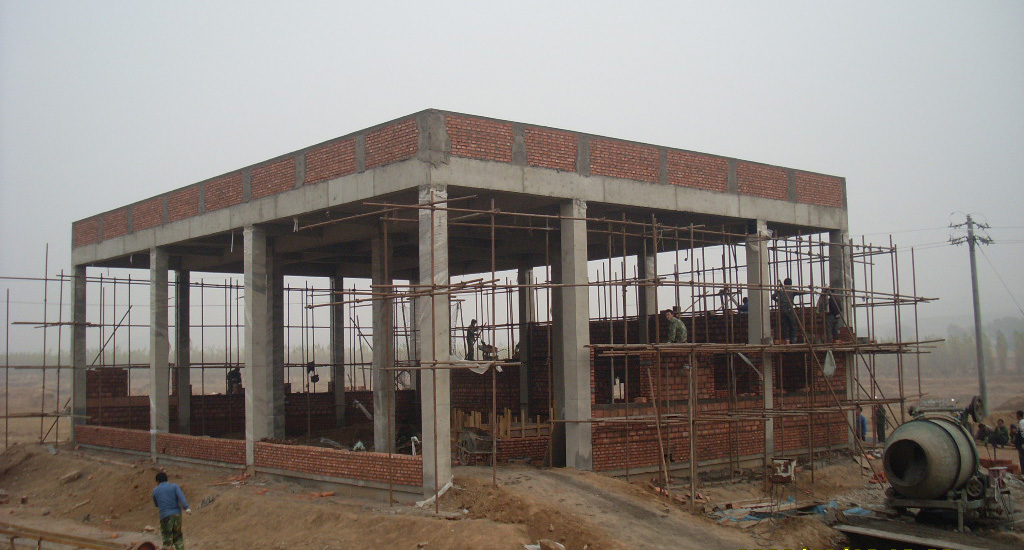

3、電爐基礎、輔料倉庫、鍋爐房等處也在繼續施工中

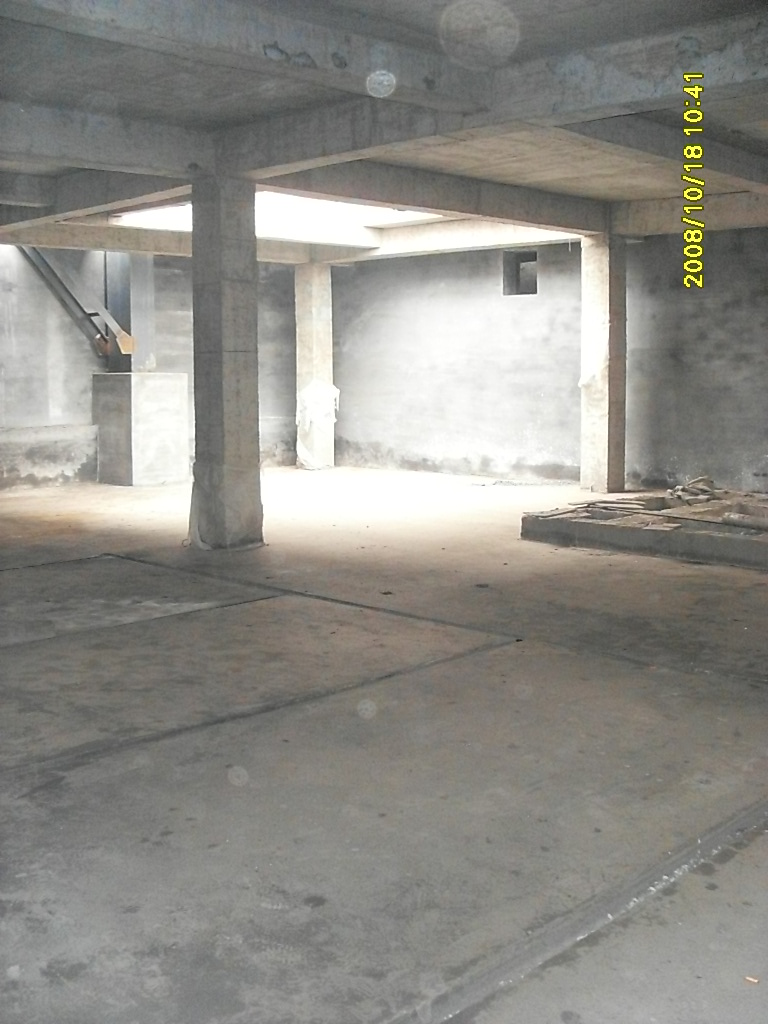

電爐基礎內部:

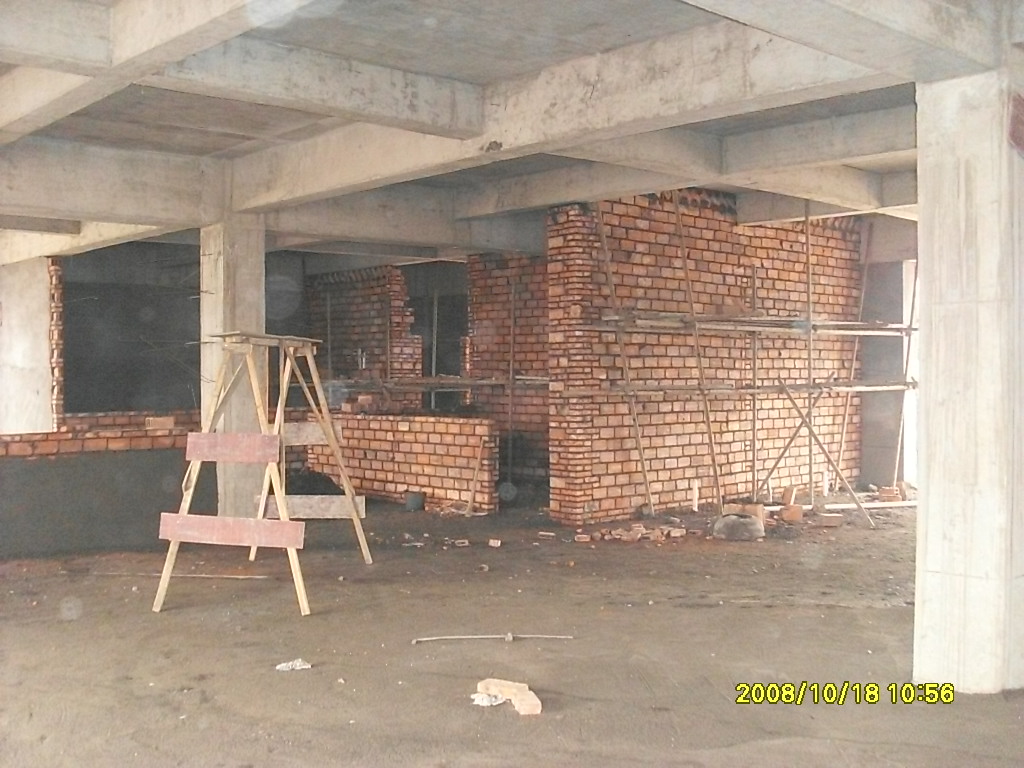

輔料倉庫外部:

輔料倉庫內部地面:

鍋爐房外部:

4、宿舍樓外部腳手架已經全部拆除,內部正在做地面,為地熱部分做準備;食堂和浴池外部基本完工,內部也正在修整。

宿舍樓外部:

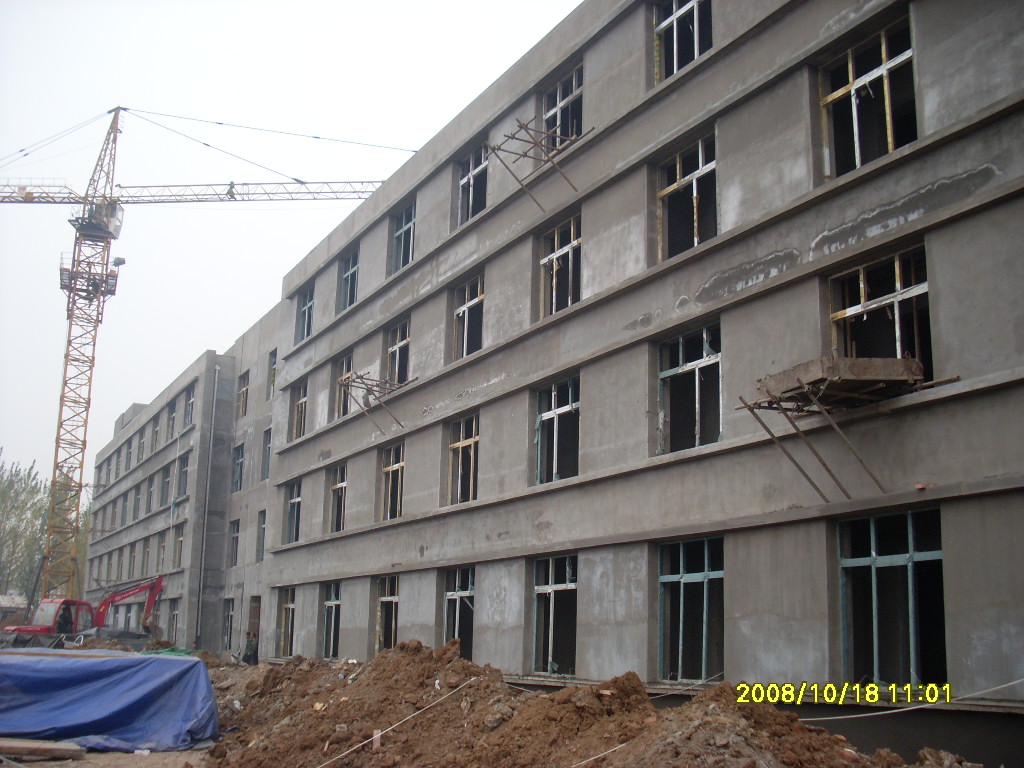

宿舍樓內部地面:

食堂外部:

食堂內部:

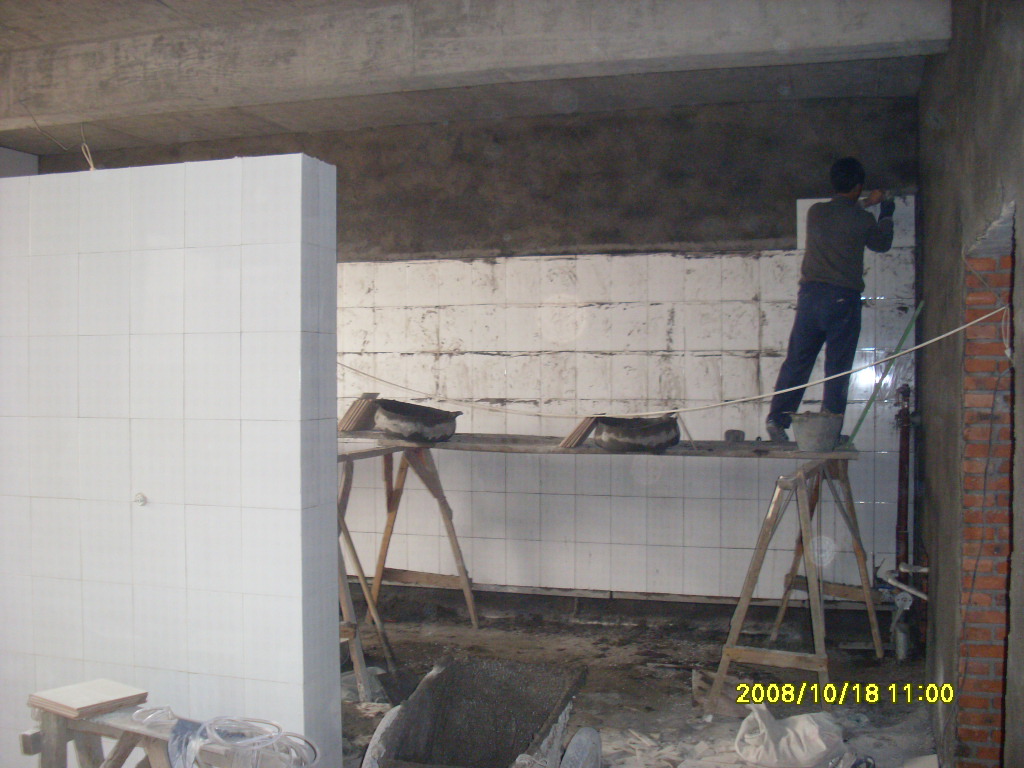

浴池內部:

衛生間:

4、其他部分進展情況:

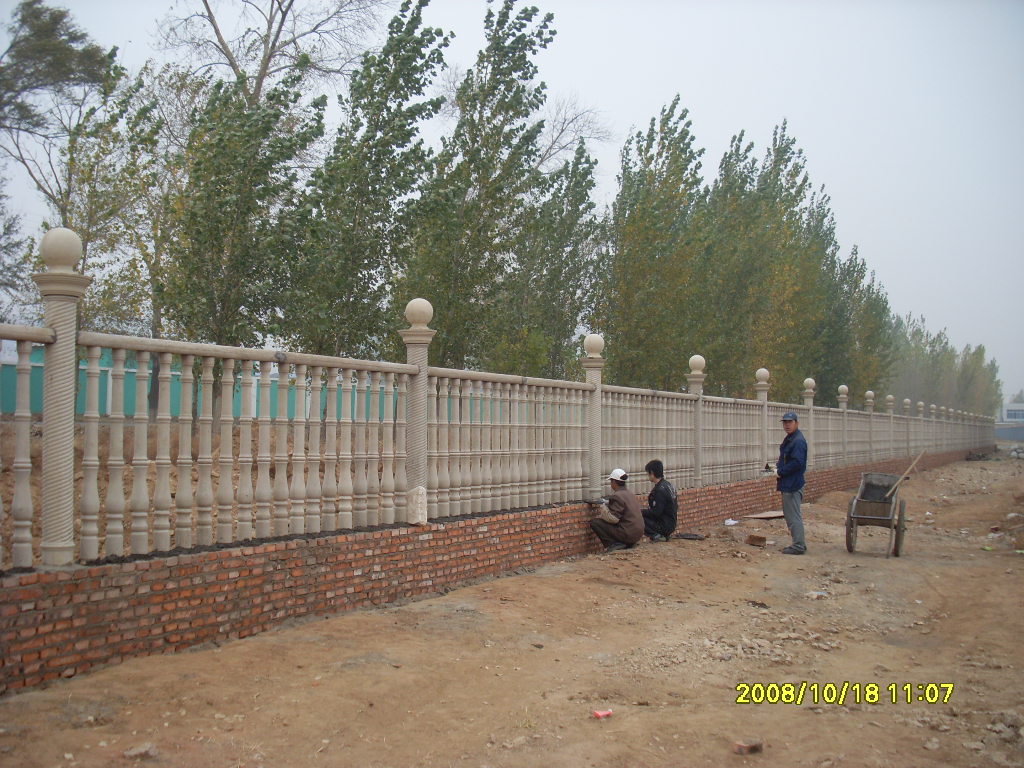

臨公路的圍欄:

除塵設備上部(下部未到,尚不能安裝)

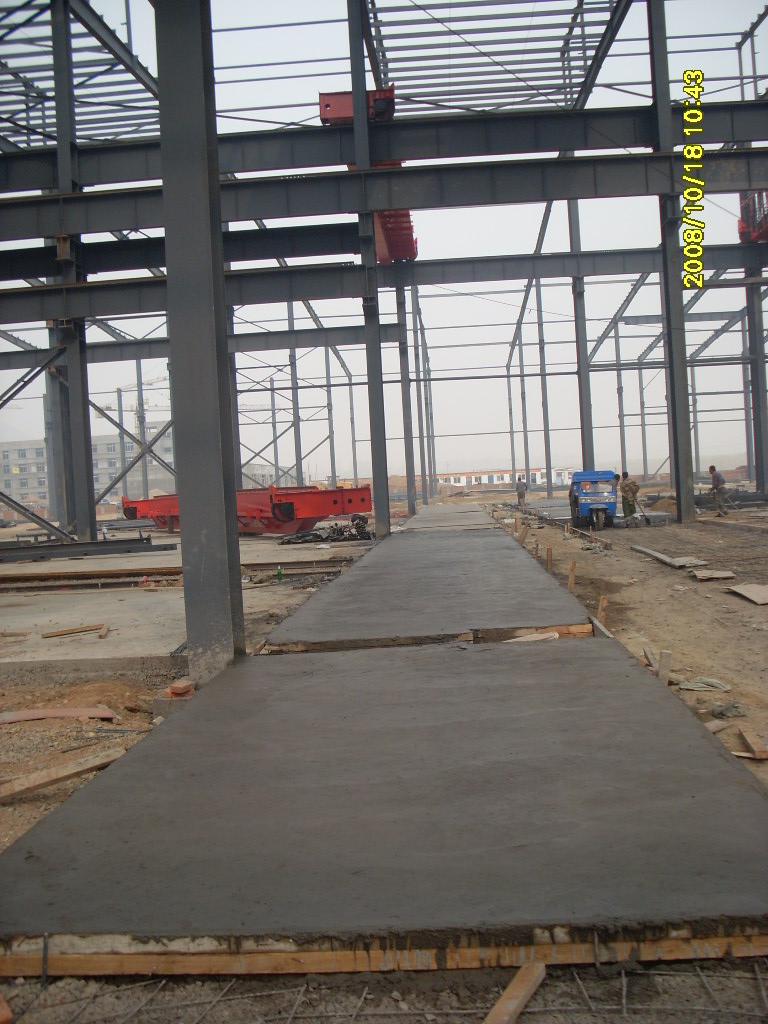

台車軌道基礎:
